监理月报
(2022年12月1日至2022年12月31日)
第七期
工程名称:雁山区2021年农村人居环境整治建设项目
发包人:桂林市雁山区发展和改革局
监理机构:广西天罡工程项目管理有限公司
总监理工程师:唐宏伟
日期:2023年1月3日
一.工程概况
- 工程名称:雁山区2021年农村人居环境整治建设项目
- 工程地点:雁山区
- 工程预算投资额或建筑安装工程量约:壹仟陆佰肆拾叁万肆仟(16434000.00元)
二.工程形象进度完成情况
(一)本月进度完成情况
计划完成:污水管开挖、埋管、回填、压实、砌井等施工内容,工程造价10%。

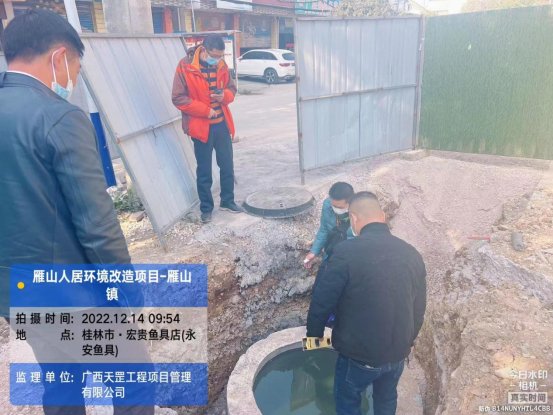

(二)实际进度完成情况:实际完成工程造价约4%。
(三)影响施工进度的主要原因
- 与所在地村民协调不力的原因,影响施工。
- 现场工序安排不紧凑,劳动力不足。
- 材料供给不足
三.工程质量情况
本期工程实体质量总体合格。作为监理加强了“三方面”的严格监控:
- 加强对施工现场材料的质量监控。凡是进入施工现场的材料都要按规定程序报验,经检验合格后,方可使用。
- 加强对工序质量的监控,要求施工方严格按设计图纸和施工规范施工,坚持上道工序验收合格后才能进入下道工序的施工,监理方采取巡查,平行检查,关键部位关键工序进行旁站监督等措施。
- 加强对施工资料的控制,要求施工资料要与现场施工同步,督促施工方及时整理上报各种资料。
四.工程安全生产文明施工情况
本期工程施工未发生安全事故,但文明施工有待加强,存在一些值得注意的问题:
- 施工现场无安全标示牌;
- 施工围栏不足,沟槽开挖后未及时设置围挡;
- 部分工人作业时未正确佩戴安全帽,存在安全隐患;
针对上述影响安全的因素,监理部多次口头形式要求施工单位整改。
五.监理工作小结及有关建议
(一)质量控制
- 对进场的砂石、管材、红砖等生产用品材料严格把关。
- 对每道工序严格把关,经检验合格,符合设计要求后方可同意下道工序施工。
- 要求施工单位做好技术交底工作,技术人员要求在现场技术指导工作,避免返工。
- 要求施工单位完善三级验收制度,确保自检合格后才能通知监理验收。
(二)进度控制
- 落实好施工机械和人员到位,保证满足进度要求。
- 督促施工单位做好进度计划,严格按计划执行,遇到困难多跟监理与业主沟通,力争按时完成计划。
(三)投资控制
按照合同规定拨付工程进度款,严格控制设计变更及签证等,本月完成工程造价60万元。
(四)下期工作重点及建议
- 加强各种原材料进场检验监控,做好材料的见证取样、送检工作。
- 继续按设计图纸和验收规范严格控制工程施工质量。
- 加强现场安全文明施工的监理工作,督促施工项目部努力做好对安全生产管理的监管和检查工作。
- 督促施工单位及时整理完善工程资料,要求与现场施工同步。
