桂林市雁山区2021年农村人居环境整治项目(雁山镇)
竣
工
总
结
施工单位:桂林市第八建筑安装工程公司
2023年 5 月 10 日
一、工程概况
(一)工程建设概况
|
工程名称 |
桂林市雁山区2021年农村人居环境整治项目(雁山镇) | ||
|
建设单位 |
桂林市雁山区发展和改革局 | ||
|
设计单位 |
河南省交通规划设计研究院股份有限公司 | ||
|
监理单位 |
广西天罡工程项目管理有限公司 | ||
|
质量监督单位 |
|||
|
施工单位 |
桂林市第八建筑安装工程公司 | ||
|
开工日期 |
2022年5 月 28 日 |
竣工日期 |
年 月 日 |
(二)工程概况
本工程污水管道总长约为:7370m,检查井总数为:348座。其中周家村污水管道长为4531.62米,检查井211座,阳家村污水管道长为1996.19米,检查井101座,良丰上村污水管道长为339.17米,检查井14座,大埠头村污水管道长为502.48米,检查井22座。恢复混凝土路面8243.53㎡。50吨一体化污水处理设备泵站1座。
二、施工情况
1、基本情况
本工程为污水管道的埋设,因而我单位在开挖管沟前为了保证管道施工质量,除了加强技术培训、层层技术交底之外,首先现场管理方面做了大力的前期现场勘察工作,在管道施工放样前,探清各种管道的路由,以及过路管道的埋深,为我单位施工做好准备,其次在施工过程中严格管控质量,在施工重点,污水管的安装上特别注意管道铺设前的逐根检查,管道接口的连接。附属配件的安装达到规范要求,回填沟槽前对管道进行闭水试验,按总长度约30%试验。以达到每一条施工完成的管道均能达到设计及规范要求。
2、工程主要变更情况
(1)管道和检查井根据现场实际情况,会同设计、监理、建设单位、政府及各村委的要求完成。
(2)周家新村61#至68#井之间由于开挖接近5米,原设计钢板桩支护方案因下层地质为坚硬岩石不能实施,后经设计、监理、建设单位同意采用静力爆破施工明挖,实际爆破工程量2158m3。
(3)周家新村三条主要道路管网,阳家村两条主要道路管网,大埠头村和良丰上村所有管网,原设计管网顶50cm以上部分回填原土回填,后经设计、监理、建设单位、雁山镇政府、各村委开会及报告要求回填采用级配碎石。
(4)良丰上村新村的管网因道路管线复杂,管网路线调整为经市场边线,连接市场内原排污管,跨渠道后收集污水,工程量增加约50米左右。
(5)大埠头村的管网因部分门面段已有排污管线,取消约100米管网。
3、工程投资完成情况
原合同签约价600.3274万元,实际完成投资约668.65万元(待审核)。
三、质量保证措施
1、在保证建设监理工程师充分履行职责和行使权力的前提下,建立项目经理内部质检工程师制,各班组设质量检查员,实行质量否决制度。
2、根据本项目的特点,制定各分项工程的施工细则,制定具体的施工工艺、方法、质量标准和检测手段。各分项工程开工前,进行详尽的技术交底。
3、对主要人员及工种组织图纸、规范、标准和监理大纲的学习交底并督促执行,以确保施工质量。
4、对关键部位和关键工艺(管道铺设),设质量管理点,重点进行质量监控。
5、建立工地实验室,加强测试检验,不合格材料一律不准进场。
6、与工程监理密切配合搞好质量管理工作,做好事前质量控制,施工过程质量控制,竣工过程质量控制,竣工验收等工作。
四、安全保证措施
我公司在施工过程中将严格执行《建筑施工安全检查评分标准》JGJ59-2011的有关安全文明施工规定,并落实桂林市建委主管部门对在施工程安全、文明施工要求,按照桂林市政府有关城乡清洁工程的施工管理规定和市建规委编制的《桂林市建设工程施工现场管理标准》(安全文明施工部分)进行施工。
(一)建立安全生产责任制
(二)1、安全生产组织设计编审内容。
(三)1)、平面布置。在施工组织设计中,必须有详细的施工平面布置图,各种设施布局合理,道路坚实平坦,排水畅通,物料堆放整齐有序,符合安全、文明施工要求。
(四)2)、土方工程。应根据基坑、沟槽等挖土深度和土质情况,选择合理开挖方法,确定边坡和采用支撑、支护等,以防坍塌。
(五)3)、编制施工临时用电方案,应按照《施工现场临时用电安全技术规范》JCJ59-2005进行编制。
(六) 施工现场的各种电气线路及设备都必须规范,包括架空线安全距离,设置“三相五线制”和三级配电要求设置电箱,使用合格电气设备,采用三级漏电保护及“一机一闸一触保”等措施。
(七)4)、脚手架搭设方案要符合规范,“四口”、“五临边”和立体交叉作业的防护要可靠,安全网(平网、立网)布设合理有效, 网要有出厂合格证,不能以次充好,要保证质量。
(八)5)、防火、防雷、防毒、防爆措施正确、有效。
(九)6)、文明施工,减少噪声,控制烟尘,临街、近居民区工程采用全封闭作业。
五、结束语
本工程原材料质保资料、试验资料及工程检验、验评资料基本齐全,并经过了公司内部的检查验收,各分项、分部工程自检、自评均已完成,自检结果符合施工验收规范要求。对供水管道进行水压试验,消毒冲洗。该工程满足设计要求。
施工单位:桂林市第八建筑安装工程公司

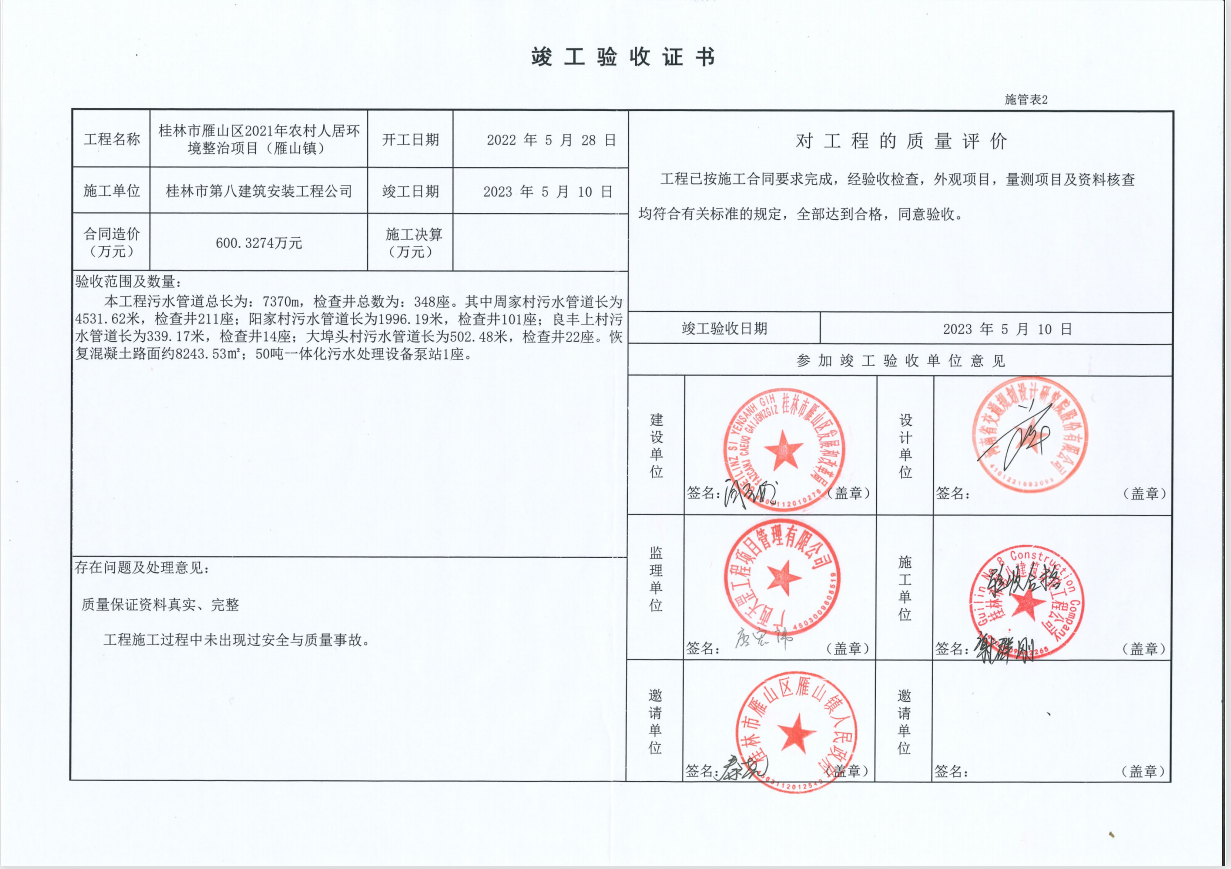

2023 年 5 月 9日
